重大工程进行时:国内最大陆上风机群建设加速推进

2025-10-05 来源:奔腾融媒


国庆假期,国家级新能源建设项目——内蒙古能源阿鲁科尔沁100万千瓦风储基地项目抢抓风机吊装窗口期,力保年底实现全容量并网。投运后每年可为华北电网输送28亿度绿电,满足200万家庭全年用电需求。

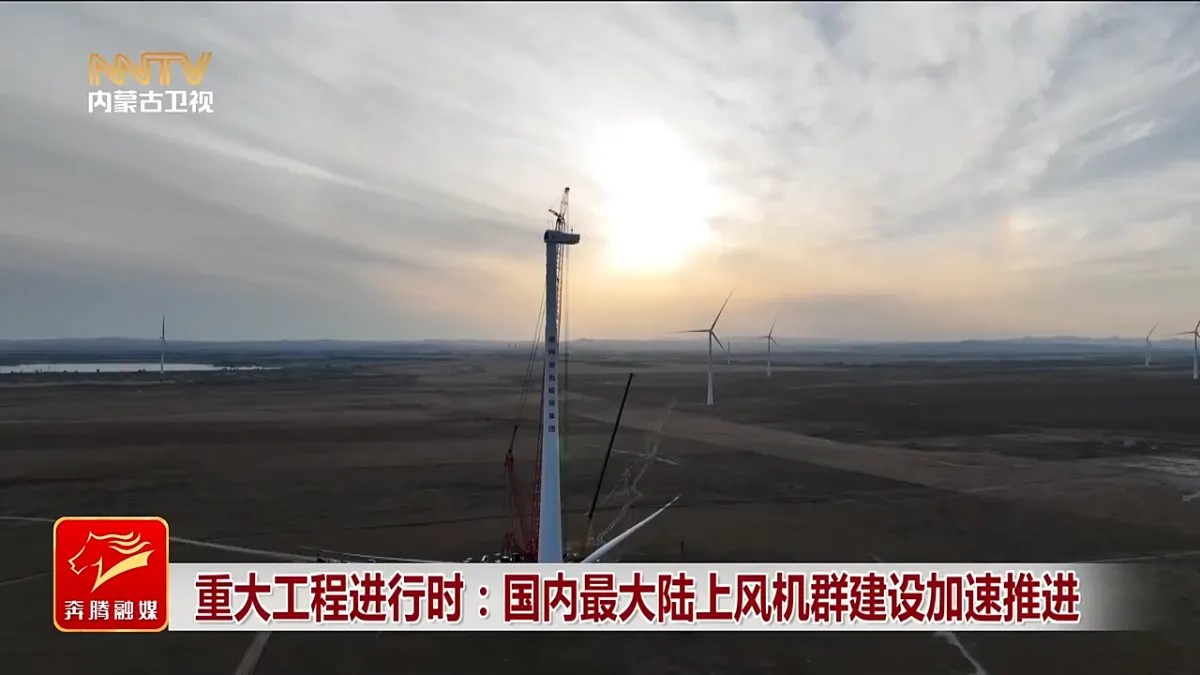

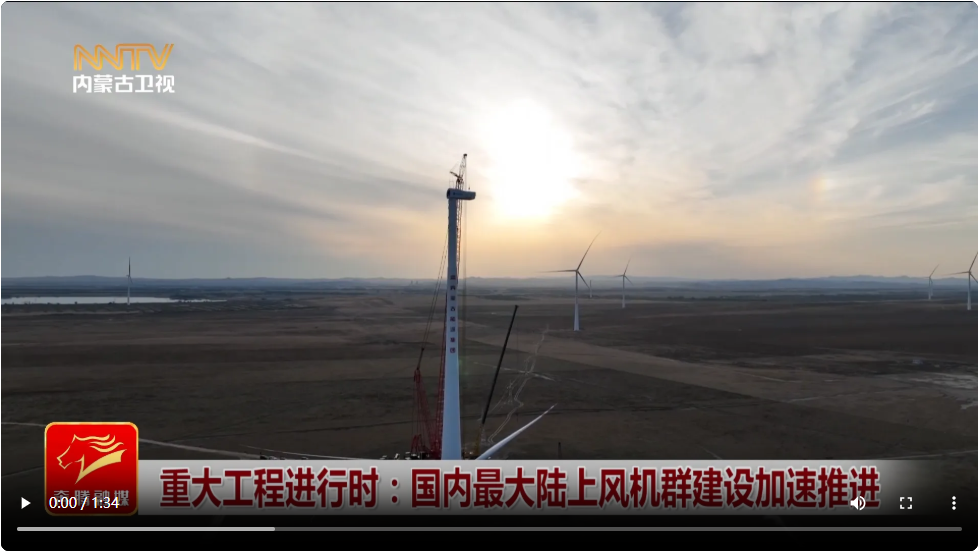

10月2日,内蒙古能源阿鲁科尔沁100万千瓦风储基地项目进入风机吊装期,工人正在熟练地操作设备将单机叶片长113.5米的巨型风机整装吊起。


内蒙古能源阿鲁科尔沁100万千瓦风储基地项目二标段吊装负责人 金刚 我们投入大型设备、主吊等一共是11台,抓住9月份、10月份的窗口期,计划于10月底完成70台风机的吊装任务。

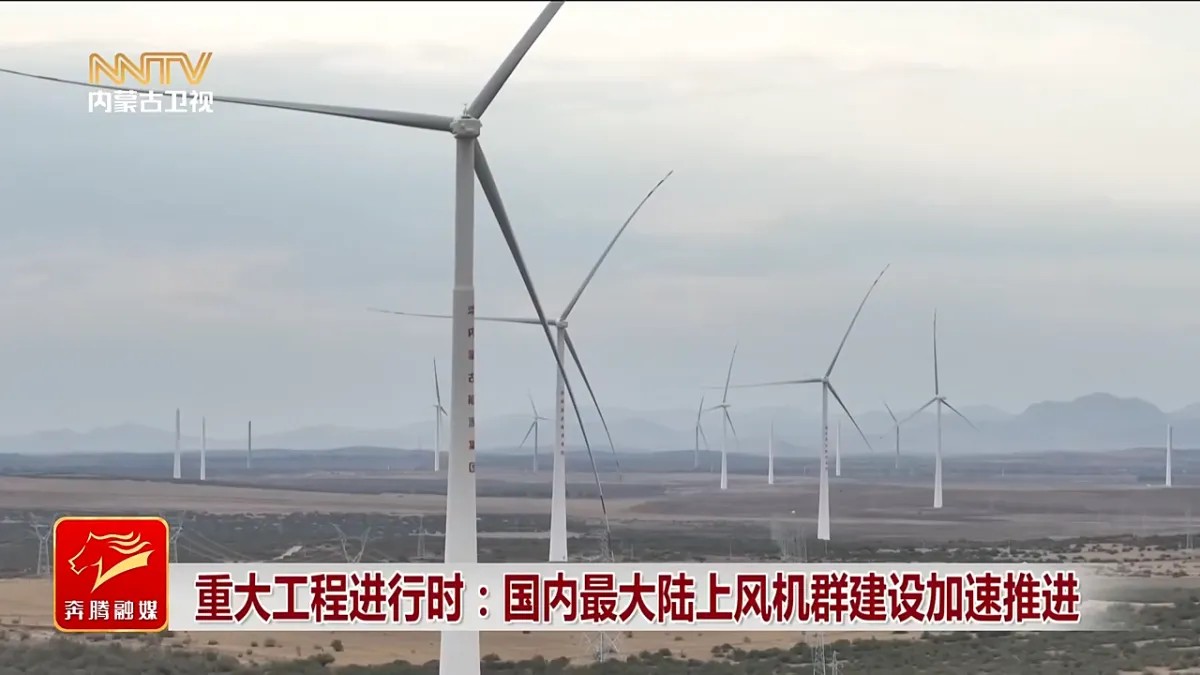

内蒙古能源阿鲁科尔沁100万千瓦风储基地项目计划总投资34.6亿元,装机规模100台,采用单机容量1万千瓦的风力发电机组,是蒙东地区“十四五”重要绿色能源工程。工程首创“风储协同+智能调控”模式,投运后每年可输送清洁电力28亿度,年节约标准煤84.4万吨、减少二氧化碳排放334万吨。


内蒙古能源阿鲁科尔沁100万千瓦风储基地项目工程部部长 张春生 项目整个风场区和升压站实现了智慧场站和5G全覆盖,智慧化程度更高。项目采用的单机1万千瓦的风力发电机组,是目前国内批量装机的最大的陆上风力发电机型。
