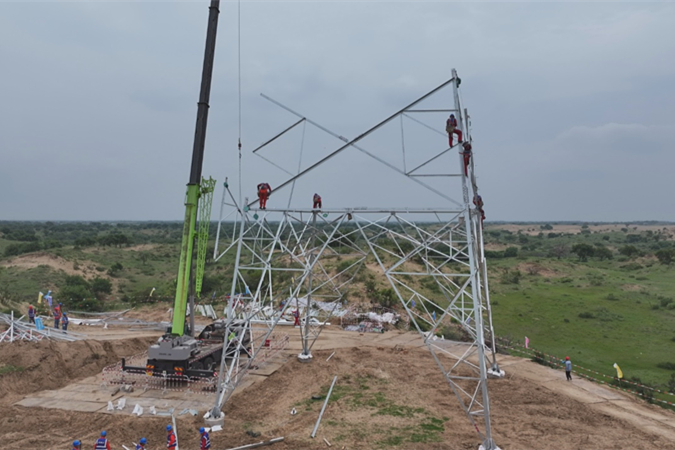

6月,科尔沁沙地南缘,科左后旗500千伏输变电工程建设现场,防火墙正在浇筑,吊臂缓缓升起,主塔构件在空中精准就位。变电站主建已近收尾,线路基础全部完工——这座投资6.2亿元、线路全长34.2公里的枢纽工程,正在从图纸一寸寸变成钢筋铁骨。
“明年8月,这里就要合闸送电。”国网通辽供电公司项目管理中心项目经理刘继祥站在工地上,身后是正在一天天陆续“长高”的铁塔。他的语气里有一种紧迫感——龙马重工等大用户的用电负荷已经排上日程,项目早一天完工投运,就能早一天缓解现有主变的压力。

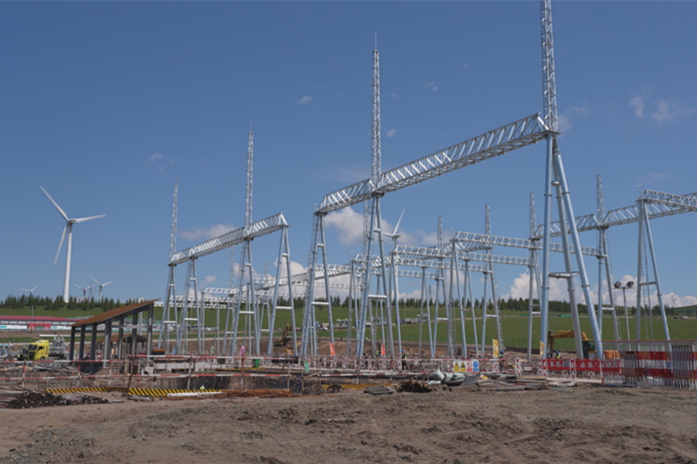

科左后旗500千伏输变电工程建设现场。包智斌 摄
作为完善通辽南部电网主网架、保障供电安全、破解新能源消纳瓶颈的核心工程,该项目通过新增500千伏变电站布点,将有效承接大型企业新增用电负荷,缓解现有变电站重载压力。2027年建成后,通辽南部电网的网架将被重新理顺,新能源送出的通道也会宽出一大截,为通辽南部产业高质量发展与能源绿色转型提供坚实电网保障。对当地而言,这不只是“补短板”,更是在产业升级和能源转型的赛道上抢身位。

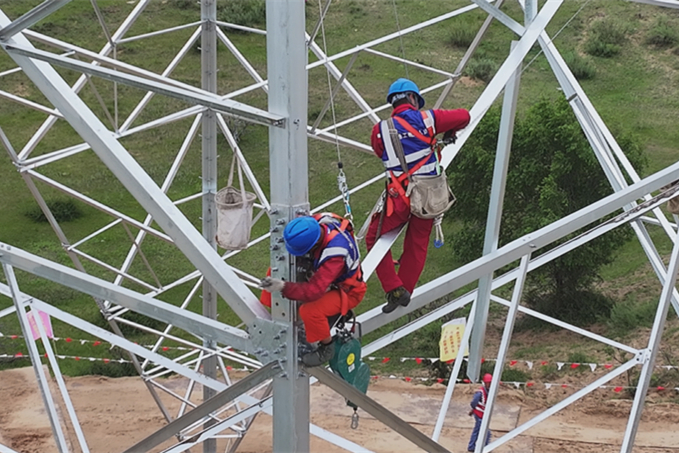

科左后旗500千伏输变电工程进入主塔吊装阶段,工人在高空作业平台上配合安装。包智斌 摄
500公里外,霍林河南500千伏输变电工程项目建设现场同样攻坚正酣。18.18公里的线路走廊上,46基铁塔已立起44基,整体进度超过六成。从去年开工算起,项目团队一直在跟复杂工况较劲儿——场地高差大、作业面窄、交叉施工多,但没人松劲。计划排得很硬:今年7月转序架线,8月底线路完工,12月底竣工投运。

霍林河南500千伏输变电工程项目建设现场。包智斌 摄
为什么这么急?答案在数据里:2025年,通辽北部电网最大负荷冲到3043兆瓦,大负荷下电力缺口接近2400兆瓦——相当于少了一座中等城市的用电量,铝都500千伏变电站早已不堪重负。

霍林河南500千伏输变电工程项目鸟瞰图。包智斌 摄
霍林河南工程投运后,通辽北部将第一次拥有自己的500千伏电源点。它要做的,不光是给霍林郭勒、扎鲁特旗北部的煤炭、电解铝、新能源产业“送电”,还要打通通辽到兴安盟的通道,持续释放新能源消纳与跨区域外送潜力,让电在更大范围内互济平衡。用项目部管理中心副主任迟鹏的话说,这将是北部电网的“主心骨”。
一南一北,两台“电力引擎”一启动,更大的棋盘已经铺开:2026年,国网通辽供电公司共投资20亿元安排66千伏及以上输变电工程50项,年内要投运30项。“十五五”期间,全市电网初步预计投资将比“十四五”增长超过四成。
按照规划,到“十五五”末,除库伦与后旗共用一座500千伏站外,其余每个旗县都将拥有自己的500千伏变电站,220千伏变电站至少3座;新增66千伏站点20座以上,新建10千伏线路超6000公里。届时,城网、农网供电可靠率将分别向99.979%、99.922%靠近——这意味着县域主网架薄弱环节将全面消除,一类高层小区单电源等民生痛点基本解决,新能源“红区”等承载卡点也将动态清零。

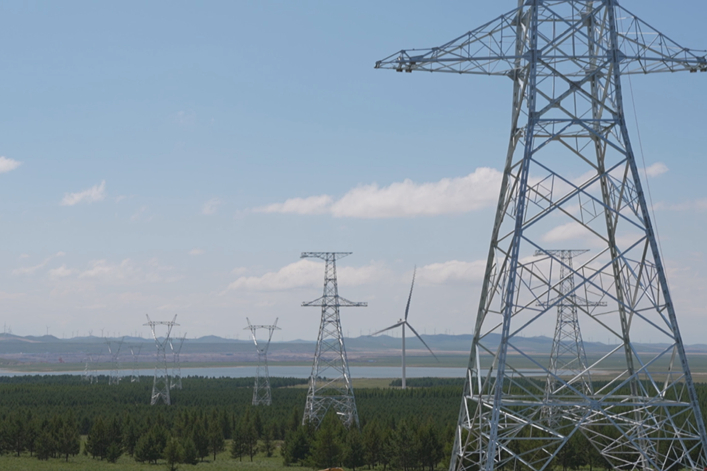

“十五五”期间,通辽市电网投资将比“十四五”增长超过四成新型电力系统承载力全面跃升。包智斌 摄
“这是一步步往新型电力系统迈进的过程。”国网通辽供电公司副总师、建设部主任王鑫说。在他的描述里,未来的通辽电网应该是安全可靠、绿色低碳、坚强韧性、智能灵活的——既要撑得起产业,也兜得住民生,还要让每一缕风、每一束光转化来的电,都能顺畅地送出去。
